「塗装工事って何日かかるの?」「毎日何をやっているの?」
そう疑問に思う方も多いのではないでしょうか。
この記事では、あゆむ塗装の代表が実際に現場で行っている工程を、
なぜその作業が必要なのかという理由も含めてひとつひとつ解説します。
工程を知っておくと、工事中の生活準備もしやすくなります。

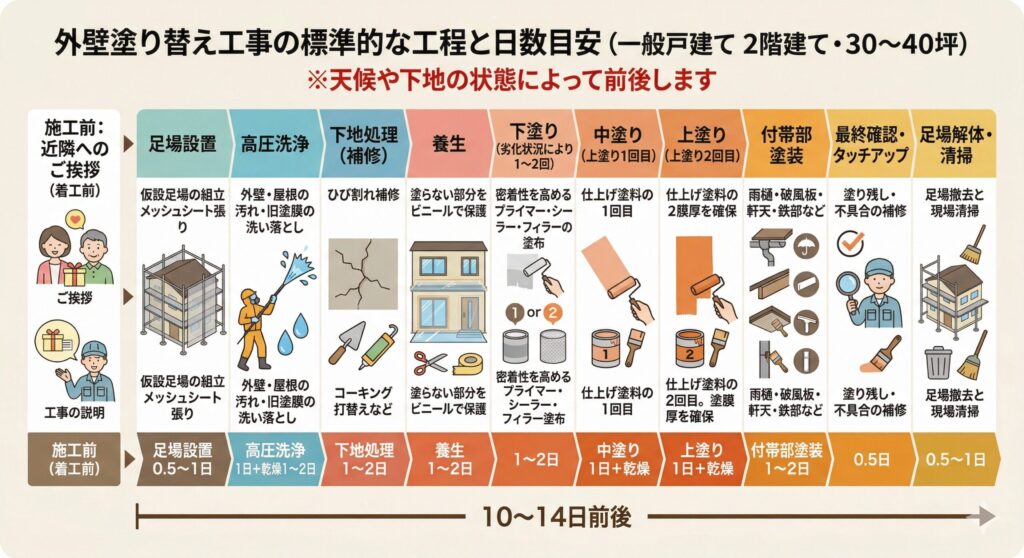

塗り替えの全工程を一覧で確認
一般的な戸建て(2階建て・30〜40坪)の外壁塗り替えは、
着工から完工まで10〜14日前後が目安です。
ただし天候や下地の状態によって前後します。

| 工程 | 目安日数 | 内容 |
|---|---|---|
| 近隣へのご挨拶 | 着工前 | 施工前に近隣のお宅へ工事の説明と挨拶回り |
| 足場設置 | 0.5〜1日 | 仮設足場の組立+メッシュシート張り |
| 高圧洗浄 | 1日+乾燥1〜2日 | 外壁・屋根の汚れ・旧塗膜の洗い落とし |
| 下地処理(補修) | 1〜2日 | ひび割れ補修・コーキング打替えなど |
| 養生 | 1〜2日 | 塗らない部分をビニールで保護 |
| 下塗り(劣化状況により施工回数変動あり1~2回) | 1〜2日 | 密着性を高めるプライマー・シーラー・フィラー塗布 |
| 中塗り(上塗り1回目) | 1日 | 仕上げ塗料の1回目 |
| 上塗り(上塗り2回目) | 1日 | 仕上げ塗料の2回目。塗膜厚を確保 |
| 付帯部塗装 | 1〜2日 | 雨樋・破風板・軒天・鉄部など |
| 最終確認・タッチアップ | 0.5日 | 塗り残し・不具合の補修 |
| 足場解体・清掃 | 0.5〜1日 | 足場撤去と現場清掃 |
下塗りの回数は劣化状況を見て判断します。
状態がひどい場合は2回塗ることもあります。
屋根のみの塗装をお考えの方は
屋根塗装の工程はこちらもあわせてご覧ください。
屋根・外壁の同時施工でも、工期は外壁のみの場合とほとんど変わらず、
一般的な戸建てで10〜14日が目安です。
塗装は各工程で乾燥時間が必要なため、
その待ち時間を活用して屋根と外壁を並行して進めることができるからです。
各工程の詳細解説
01着工前の近隣挨拶
工事が始まる前、通常は着工の一週間前に近隣のお宅へご挨拶に伺います。
足場設置や高圧洗浄は音が出ますし、洗浄水が飛び散ることもあります。
事前にお伝えしておくだけで、近隣トラブルのほとんどは防ぐことができます。
あゆむ塗装では、工期・作業時間帯をまとめた簡単な説明書をお持ちしてご挨拶しています。

02足場の設置
外壁塗装は高所作業が中心になるため、
安全に作業するための仮設足場が欠かせません。
足場がないと高所の塗り残しが出やすく、品質にも直結します。
足場の組立は半日〜1日程度。
金属パイプを組み上げる作業なので、どうしても音が出ます。
近隣へのご挨拶の際に、足場設置の日程と音が出ることはあわせてお伝えしています。

足場の外側にはメッシュシートを張り、
塗料や洗浄水が周囲に飛び散らないようにします。
03高圧洗浄
足場設置の翌日、
業務用の高圧洗浄機で外壁、付帯部全体を丸ごと洗います。
これは塗装の耐久性に直結する最重要工程のひとつです。
洗い落とすのは、
砂・ホコリ・雨筋汚れ・コケ・藻・チョーキング粉(白亜化した旧塗膜)などです。
どれだけ高品質な塗料を使っても、
汚れや粉化した旧塗膜の上から塗れば、密着不良で早期剥離が起きます。

洗浄後は1〜2日の乾燥期間をきちんと取ることが大切です。
濡れた状態で塗装を進めると塗膜が膨れる原因になります。

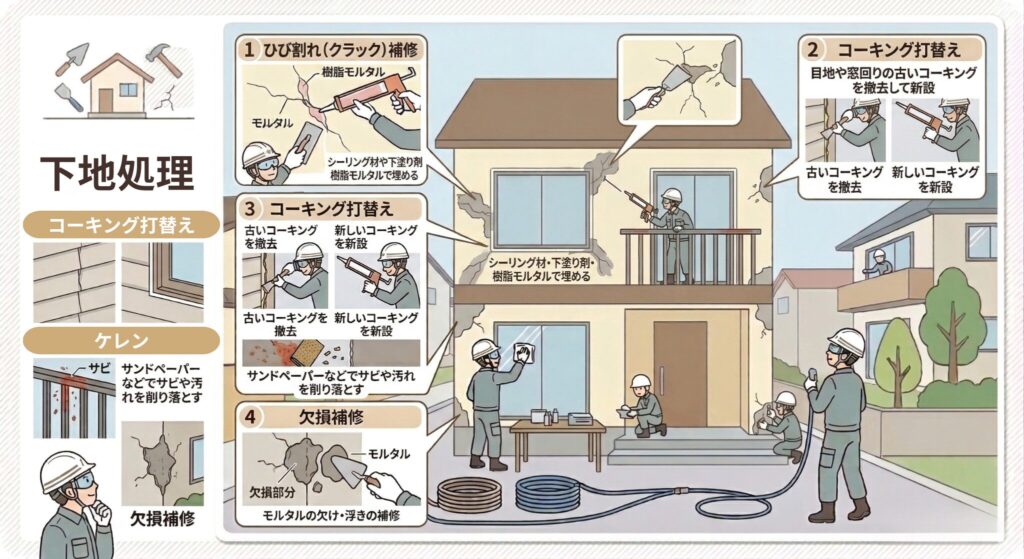

04下地処理(補修)
乾燥が確認できたら、外壁の傷んでいる部分を丁寧に補修します。
これも塗装品質を左右する重要な工程です。
主な作業は以下のとおりです。
- ひび割れ(クラック)補修:シーリング材や樹脂モルタルで埋める
- コーキング打替え(サイディング):目地や窓回りの古いコーキングを撤去して新設
- ケレン(鉄部):サンドペーパーなどでサビや汚れを削り落とす
- 欠損補修:モルタルの欠け・浮きの補修
下地処理の丁寧さが仕上がりの寿命を決めると言っても過言ではありません。

05養生
塗装しない部分に塗料が付かないよう、
ビニールシートやマスキングテープで保護します。
窓ガラス・サッシ・玄関ドア・室外機・植栽・床面などが対象です。
養生中は窓が開けられなくなります。
換気が必要な部屋がある場合は、対応できる範囲で工夫します。
また、車への塗料の飛び散りが心配な場合は、
カーシートをかけて保護しています。

06下塗り
いよいよ塗装工程に入ります。
まず「下塗り材」を全面に塗布します。
下塗りの役割は外壁と仕上げ塗料の密着性を高めることです。
下塗りをしっかり行わないと、仕上げ塗料が外壁に定着せず、
早期剥離につながります。
使用する下塗り材は外壁の素材によって異なり、状態を見て選びます。
下塗り後は乾燥時間を守って次の工程へ進みます。

07中塗り(上塗り1回目)
お客様がお選びになった仕上げ塗料1回目を塗布します。
この工程を「中塗り」または「上塗り1回目」と呼びます。
中塗りと上塗りで同じ塗料を2回塗るのは、
塗膜を規定の厚みに仕上げるためです。
1回塗りでは塗料メーカーが定めた塗膜厚に届かず、
耐久性が大幅に落ちます。
中塗り後も乾燥時間をしっかり確保します。
08上塗り(上塗り2回目)
中塗りが乾燥したら、
仕上げ塗料の2回目を塗布します。
これで塗膜厚が確保され、
色ムラなく均一な仕上がりになります。
上塗り完了後も乾燥のための時間を設けます。
09付帯部塗装
外壁だけでなく、建物に付属する部位もあわせて塗装します。
- 雨樋(タテ・ヨコ)
- 破風板・鼻隠し
- 軒天(軒裏)
- 雨戸・戸袋
- 帯板・幕板
- 水切り板金などの鉄部
付帯部は見落とされやすいですが、
劣化が進むと雨水の浸入につながる箇所も多いです。
外壁と同時にしっかりメンテナンスすることが大切です。

なお、付帯部の施工は「外壁が終わってから」ではなく、
乾燥時間を考慮しながら外壁と並行して進めるのが一般的です。
たとえば、ある日は外壁の下塗りと軒天の下塗りをまとめて行い、
翌日は軒天の上塗りと外壁の中塗りを進める、といった具合です。
作業の順序は現場の状況によって変わります。
あゆむ塗装では、
その日の作業内容を必ずお客様にお伝えしています。
「何をやっているのかわからない」という不安を感じさせない現場運営を心がけています。
10最終確認・タッチアップ
全ての塗装が完了したら、全箇所の最終確認をします。
塗り残し・ムラなどがあれば補修(タッチアップ)します。
その後、お客様にも立会いで確認いただきます。
気になる箇所があれば、このタイミングで遠慮なくお伝えください。
足場がある間に対応できます。
11足場解体・清掃
最終確認が済んだら足場を解体し、
現場周辺を清掃して工事完了です。
足場解体後にもう一度外観全体をご確認いただきます。

工期が延びることがある理由
工事のスケジュールは天候によって変わります。
塗料は雨の日や湿度が高い日には塗れませんし、
塗ったあとに雨が当たると塗膜が流れる可能性があります。
工程ごとに乾燥時間の確保が必要なため、
梅雨の時期は全体的に工期が長くなることがあります。
あゆむ塗装では工事前に大まかな工程表をお渡ししていますが、
天候による変更は現場で都度ご連絡しながら進めています。
⚠️ 「工期が極端に短い」見積もりには注意が必要です。
乾燥時間を省けば工期は縮まりますが、塗膜の耐久性は大きく落ちます。
適切な乾燥時間を守ることが、10年以上もつ塗装の前提条件です。
